水路变更装置/检验区

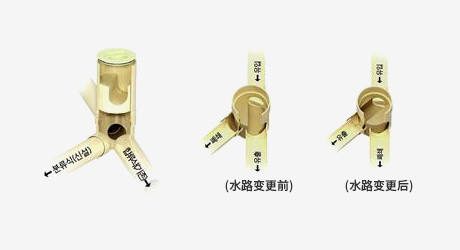

在房区内进行排水设备施工时,安装水路变更装置,在施工阶段,利用现有的合流管排放雨水、污水。施工结束后,将水路变更至污水专用管进行排放。因污水经污水专用管排放,房区内排水设备工程只需1次即可,无需分两次进行施工。
当前的施工方法
(当前)
本次下水专用管(新铺干线、支线污水管)的连接工程尚未完成时,不得进行排水设备(关闭化粪池 – 粪尿直投)工程,不得通水。

工期内,现有排水管及现有合流管继续使用

完工阶段,必须在实施排水设备工程后才能通水,因此污水管道养护工程需要分两次进行施工

→ 第1次施工 : 干线、支线管道工程

→ 第2次施工 : 排水设备工程(关闭化粪池)

1, 2次施工 (当前)

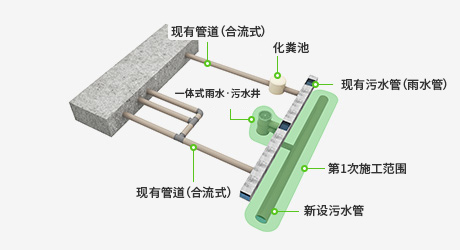

  • 第1次施工范围 : 干线、支线管及连接管、污水池工程

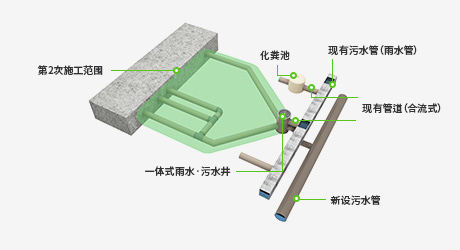

  • 第2次施工范围 : 关闭化粪池,连接排水设备管污水池后通水

1, 2次分开施工的问题点

设计时,同一工程只计算1次施工费 → 施工公司双重负担

同一工程至少前往2次进行施工

需要过多的工程费(建设装备与施工人员投入2次)

工期延长导致经济损失

挖掘工程重复进行,易加深居民抱怨

改善后的施工方法

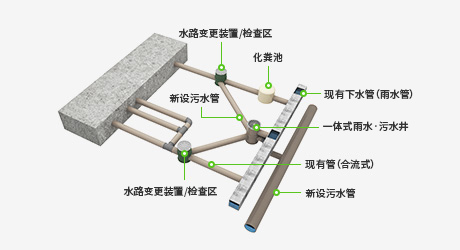

房区内排水设备施工时安装水路变更装置(施工结束后可用于检验区)

施工时,使用现有的合流管排放雨水、污水

施工结束后,变更至污水专用管排放污水。使用合流管排放雨水,使用污水管排放污水

1次施工即可完成,无需分为两次进行施工

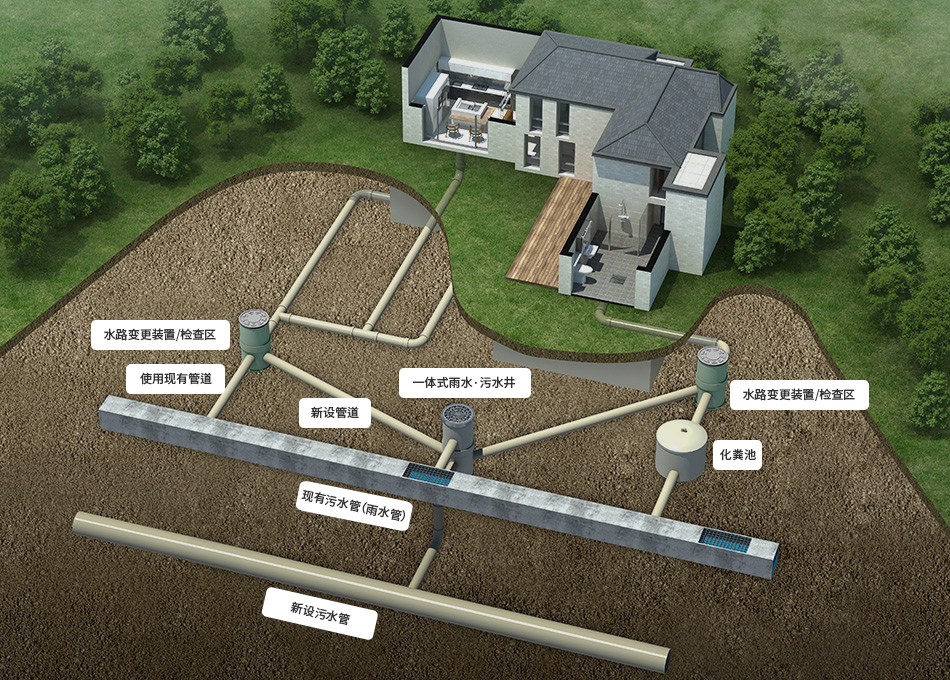

最合适的施工方法 : 同时进行干线、支线管与水路变更部分的工程(包含新设污水处理厂)
改善内容

工程费节俭 :

同一地点施工1次,(装备、人力)
一次施工即可完工

工期缩短 : 同一地点1次施工后即可完工

居民抱怨缓和 :

不行不便、交通管制只发生1次

房区内排水设备施工1次

基于P&I 水路变更装置的下水管道维护最佳施工方法
P&I
